建設新聞社(長崎)
2016/12/15

【長崎】新長崎市役所 基本実施設計一括発注 継続費通らず

長崎市議会総務委員会
  基本設計のみプロポへ

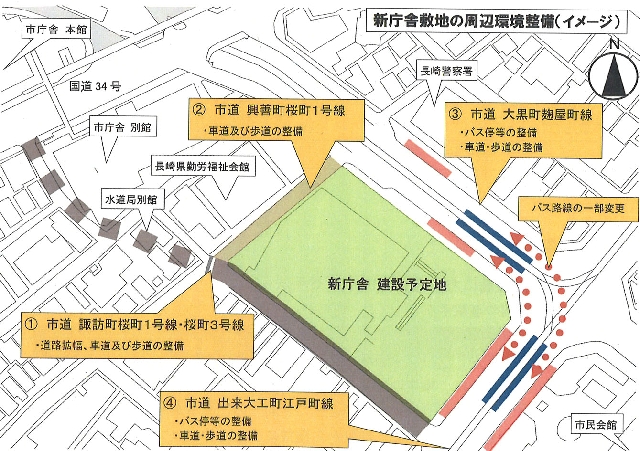

 長崎市議会総務委員会は8日、新市庁舎建設設計に係る継続費設定について審議。基本・実施設計を一括で発注するために4億0100万円を継続費として計上した案を修正し、2018年度の実施設計事業分を除いた修正案を可決した。受注者選定に係る今年度費用および基本設計・関連調査費の継続費は承認。本会議で可決されれば、市は来年1月に基本設計受注者の選定に係る審査会を設立、同月に手続き開始の公告を行いたい考え。なお、7日の同委員会において、新市役所の位置は旧公会堂跡地(魚の町4)に定める条例案が可決された。新庁舎敷地周辺環境整備イメージ
 基本設計の契約は17年度早期を想定、設計費は1億2400万円を見込む。設計概要や資格要件は審査委員会において決定し、公募型プロポで発注する見通しで、選定にあたっては公開プレゼンを実施する。敷地要件は面積7260平方b(ただし周辺道路拡幅後は6600平方b)、建ぺい率80%、容積率700%(総合設計制度を活用)。建設規模は1棟集約の床面積5万2500平方b程度〔庁舎本体4万6200平方b程度/駐車場部分6300平方b程度(約180台)〕を想定。事業費は庁舎建設費(設計・建設)245億円、既存庁舎解体費(本館・別館・議会棟)7億円、その他(移転・公園整備・周辺道路整備費)6億円―の計258億と試算し、うち160億円は基金積立金を財源とする。
 事業手法は設計施工分離方式で、市は案計上段階では17・18年度の2年で基本・実施設計を行い、19年度からの約2年11カ月で建設工事を実施、22年度の完成を目指すとしていたが、委員会において「基本設計が終了した段階で市民や議会の意見を広く求めるべき」「その上で18年度に行う予定の実施設計費(2億7700万円)は18年度に改めて予算計上すべき」として修正案が可決されたため、これらのスケジュールも今後見直される見通しだ。
 ただし、18年度実施設計費を除く関連事業費〔関連調査費(16年度4326万8000円/17年度1億6986万5000円/18年度1億2565万7000円)、その他(プロポ選定費等、16年度87万2000円/17年度187万5000円/18年度346万3000円)〕は可決、埋蔵文化財発掘調査等は順当に進められる予定。ksrogo
